З 1 квітня 2026 року змінилися правила стандартного приєднання електроустановок (III категорія надійності).
Відповідно до змін у Кодексі систем розподілу, запроваджено чітку структуру з чотирма ступенями приєднання та фіксованою сіткою параметрів напруги і потужності. Оновлення передбачають перехід до уніфікованих технічних рішень при підключенні нових споживачів.
Кожен ступінь визначається:
• рівнем напруги в точці приєднання 0,4 чи 0,23кВ ;
• можливими величинами замовленої до приєднання потужності;
• номіналами ввідних комутаційних апаратів, що встановлюються оператором системи розподілу (ОСР) у точці приєднання.
Ключові зміни для замовників
Мінімальний рівень потужності, яку може замовити замовник при стандартному приєднанні, становить 5 кВт. Якщо в заяві вказано меншу величину, таке приєднання автоматично класифікується як нестандартне.

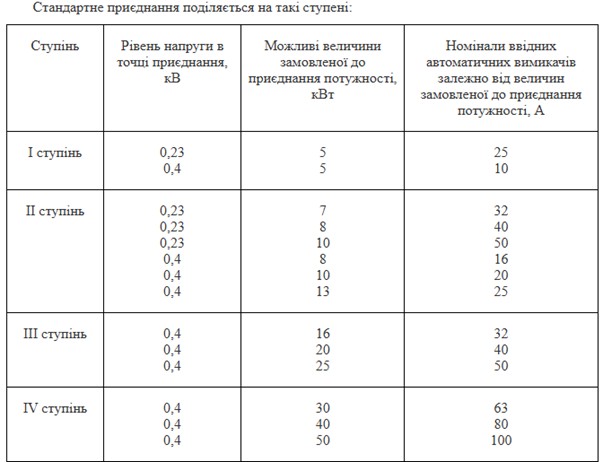

Замовник може обрати виключно ті величини потужності, що визначені нормативною таблицею (див. на зображенні). Кожному значенню відповідає конкретний рівень напруги та номінал ввідного автоматичного вимикача.
Якщо заявлена потужність не передбачена таблицею, оператор системи розподілу (ОСР) визначає її на рівні найближчого більшого значення з таблиці.
Параметри ступенів стандартного приєднання
Кожна ступінь стандартного приєднання має свою ставку плати за 1 кВт приєднуваної потужності та, відповідно до Кодексу системи розподілу, максимальний (граничний) строк надання послуги зі стандартного приєднання для електроустановок замовника:
• першого ступеня потужності становить 45 календарних днів;
• другого ступеня – 60;
• третього ступеня – 75;
• четвертого ступеня – 90.
Визначення строку надання послуги з приєднання здійснюється, починаючи з наступного робочого дня від дня оплати замовником ОСР повної вартості приєднання або першого авансового платежу відповідно до договору про приєднання.
Що входить у послугу
Стандартне приєднання передбачає виконання оператором системи розподілу повного комплексу робіт до точки приєднання – від підготовки технічних умов і проєктування до будівельно-монтажних робіт.
Водночас послуга не включає влаштування вузла комерційного обліку електроенергії.
Прес-центр ПрАТ "Волиньобленерго"
